《清風匠心工程6.0》工藝全新升級
嚴格執行每一道工藝標準
監督每一環節進度
實時展示真實透明的工地
現邀您一起感受清風的規范與標準
《清風匠心工程6.0》
瓦工施工工藝
PART 1

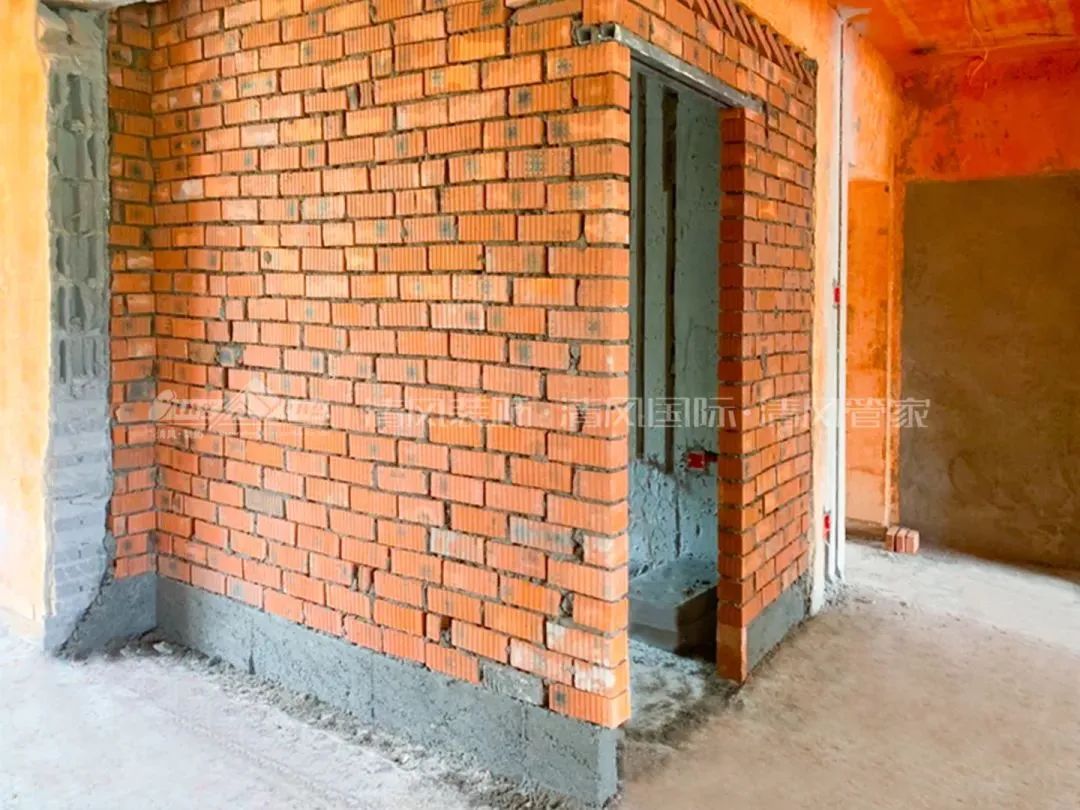

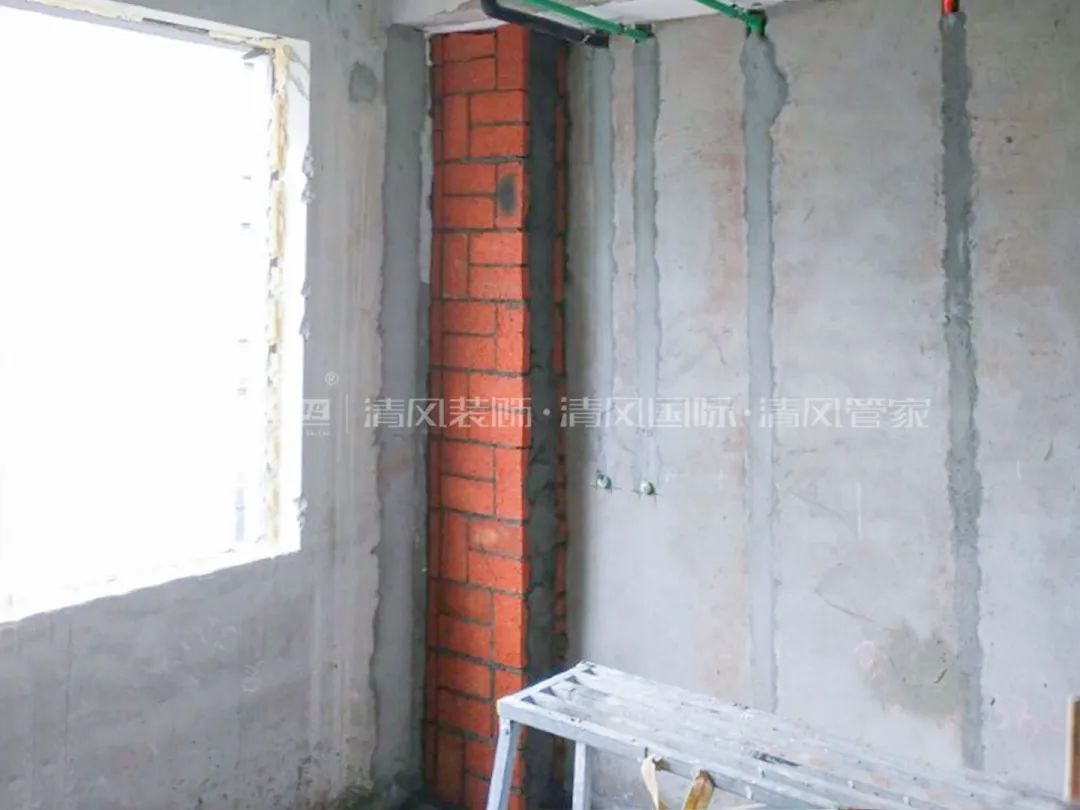

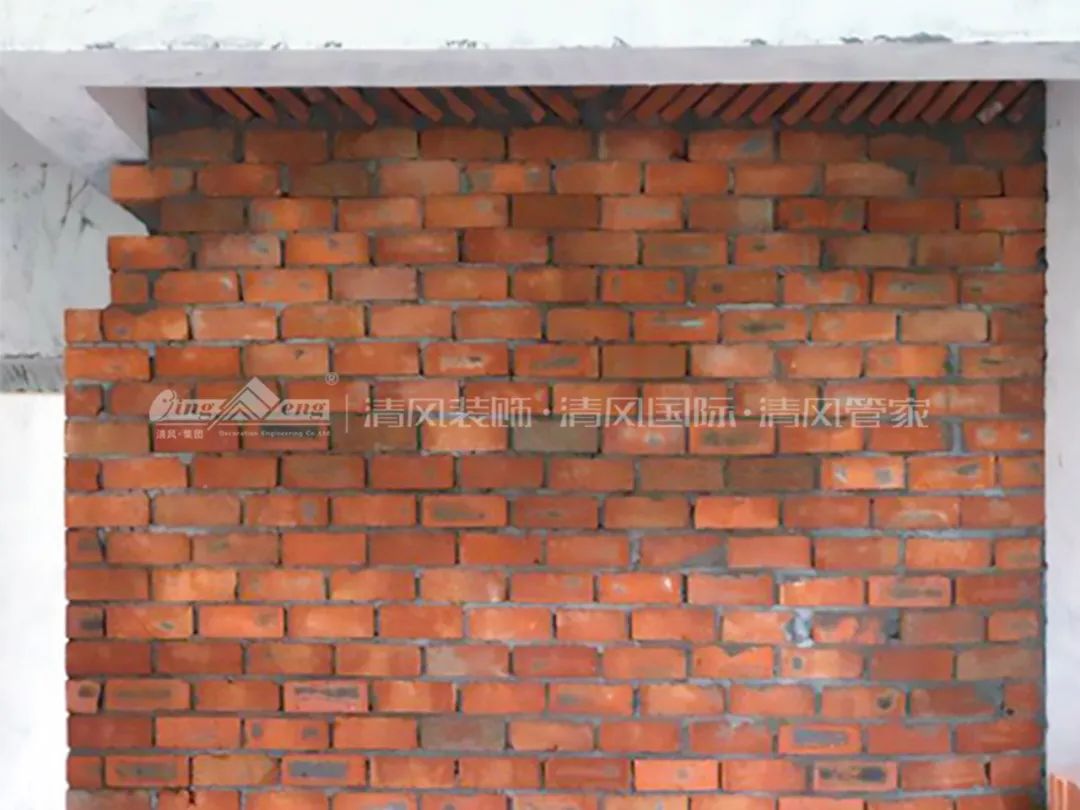

紅磚砌體加固

設計如有要求新砌墻體底部應現澆上翻梁(止水梁)。砌體與原墻體交接處,應在原墻體中植入鋼筋并延伸至新砌墻體中加固。砌體灰縫砂漿飽滿度不得低于80%,至頂部時應做斜槎處理,斜槎水平投影長度不應小于高度的三分之二。
PART 2

現澆過門梁

新砌墻體須設置鋼筋混凝土預制過梁,灰砂磚、紅磚墻體兩端入墻深度不小于12cm,加氣混凝土砌塊墻體兩端入墻深度不小于25cm。
PART 3
密實性下水管封閉

管道砌粉時應緊貼管道錯縫砌筑,轉角處磚體搓接,管道有檢修口的應預留檢修孔或根據設計要求標明檢修口位置。新砌墻體兩邊之間,兩邊與原墻體之間保證三處直角。封砌后整體立面將更美觀并大大減少排水的流音值。
PART 4
輕質隔墻下方止水梁

止水梁也稱上翻梁,裝修設置止水梁一般在廚房、衛生間等處,起防滲阻隔作用。按設計墻體寬度決定止水梁的尺寸,常用為20公分、10公分寬度,10公分寬時高度不得低于20公分高度,可以素混凝土土澆筑。當設計有要求排設鋼筋時,通常設置直徑12毫米的鏍紋鋼。
PART 5

下沉式衛生間陶粒回填

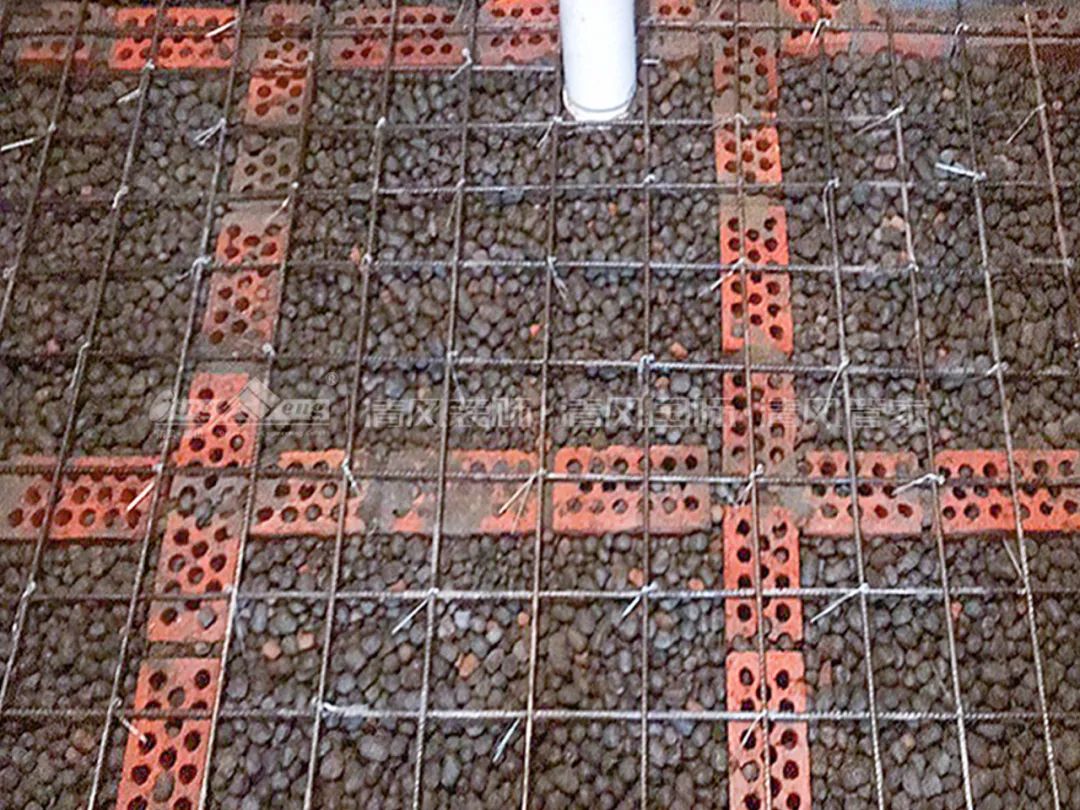

下沉式衛生間也稱同層排水。常規回填方式有建筑廢料回填及陶粒(輕骨料)回填。由于陶料自重輕、無棱角、外殼堅硬、吸附截污力強已成為回填的優先選擇方法。回填前的衛生間地面應進行一次防水施工,磚砌體成型后填充陶粒并設置鋼筋網格進行現澆,現澆面不得低于8公分高度。
PART 6

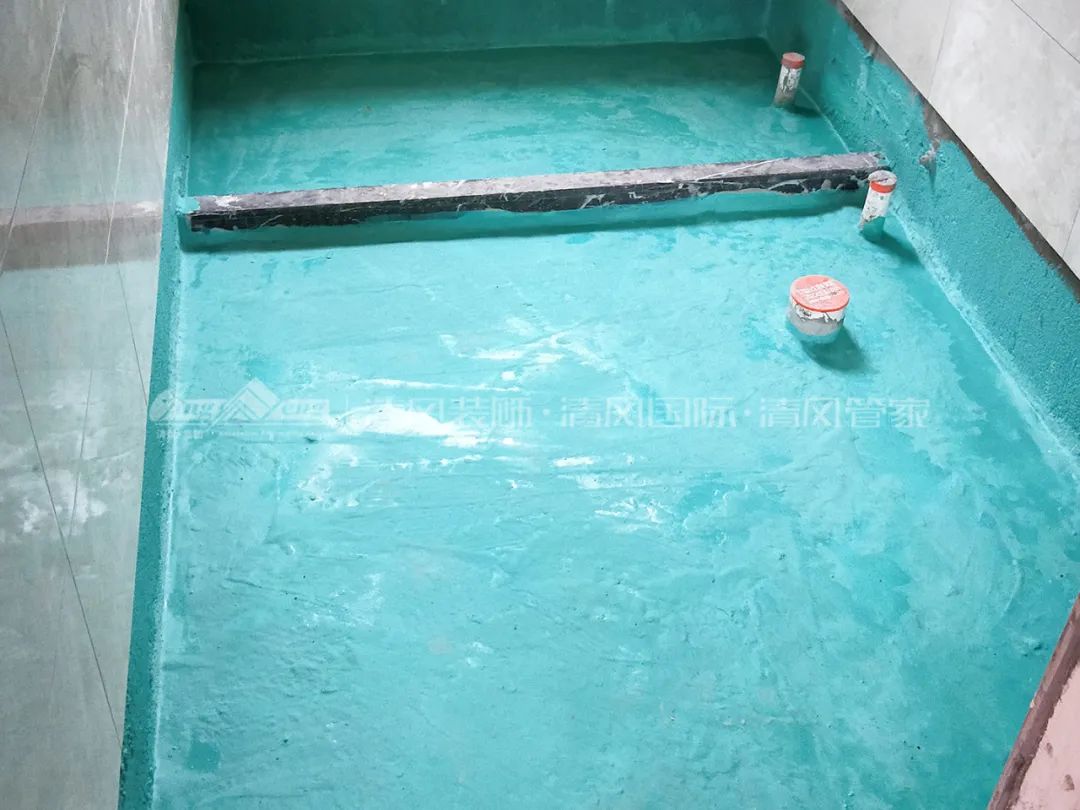

防水處理

廚房、衛生間、陽臺墻瓷磚鋪貼,應先貼墻磚、靠地預留不低于30cm做防水、做閉水試驗確認不滲漏。墻面需要做防水的必須先做好防水再鋪貼墻磚。浴缸不低于1m,淋浴房不低于1.8 m。廚房、衛生間、陽臺做防水前必須安裝好門檻石。淋浴房擋水條處應先設立止水坎,待防水施工結束后鋪設擋水條并在擋水條兩側進行二次防水施工,消除滲漏隱患。
PART 7

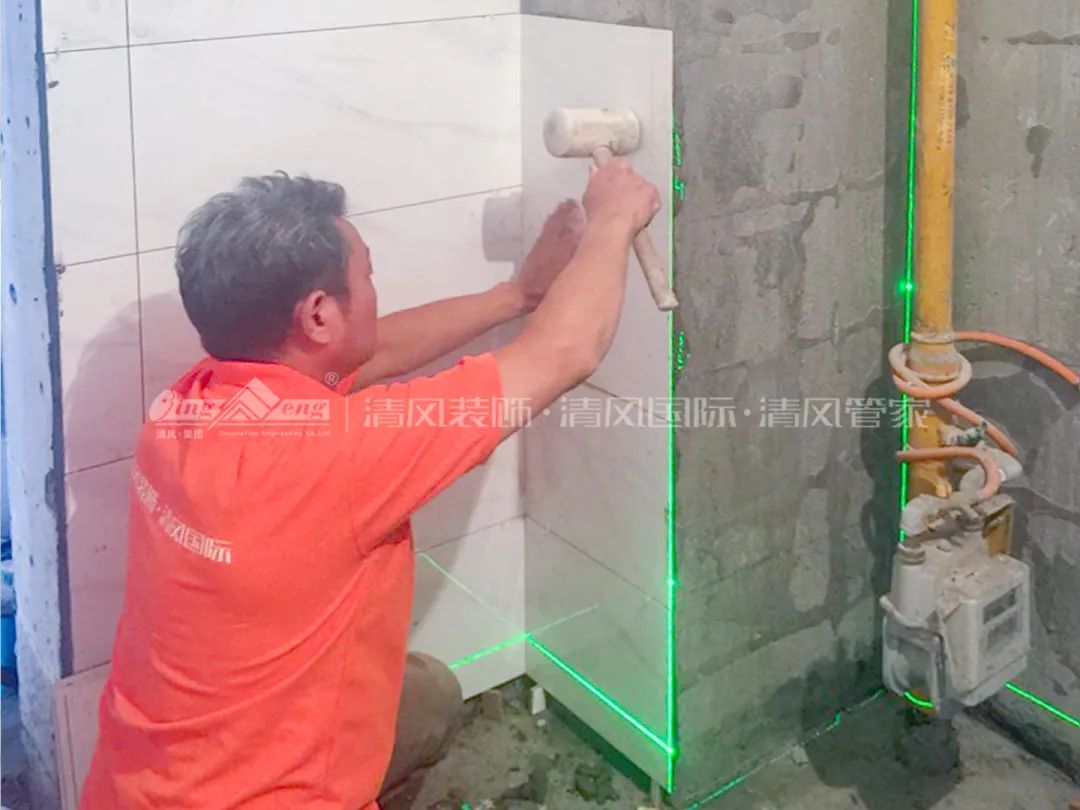

墻面磚鋪貼

墻磚鋪貼前應檢查基層的平整性及牢固強度,原墻面平整度與垂直度不達標時應先行墻面找平。檢查鋪貼墻體有無空鼓及掉粉,老房及次新房墻面應作界面劑或磚膠處理。用紅外線分出垂直及水平分格線,根據設計要求確定實鋪高度及窗臺位置進行起點鋪設,墻面鋪貼完畢應平整光潔,縫隙順直。
PART 8
地面磚鋪貼

地磚鋪貼按設計要求根據標高線先行預排,鋪貼時橫豎方向拉十字線,并隨時用水平尺和2米靠尺檢查平整度。有花色及波導線的,應分段分部位進行施工。完工后進行保養并在兩天內不得上人。
PART 9
陰陽角磚鋪貼

陰陽角磚壓向要正確,先墻磚后地磚;墻磚壓地磚,側面磚壓正面磚;地磚鋪好后再鋪墻面底部磚。墻地磚平整度、接縫平直度、接縫高低差、陰陽角方正度均達到設計要求及施工質量標準。
PART 10
地磚轉角施工

地磚轉角處整磚施工,在墻體轉角下方將墻切割2-3公分凹入,相應鋪貼地磚在內90度處留小三角伸入凹槽,鋪貼后整體強度高且邊縫后期處理無縫隙,提高美觀度。
PART 11

淋浴區排水防滑防堵工藝

淋浴區周邊設置導水槽排水,坡向地漏,深 5-15mm(地漏處深,對面淺),寬 100-120mm。淋浴區地面采用酸洗石或石材開槽防滑,水平鋪貼。排水地漏安裝在正面地溝中部或墻角。
PART 12

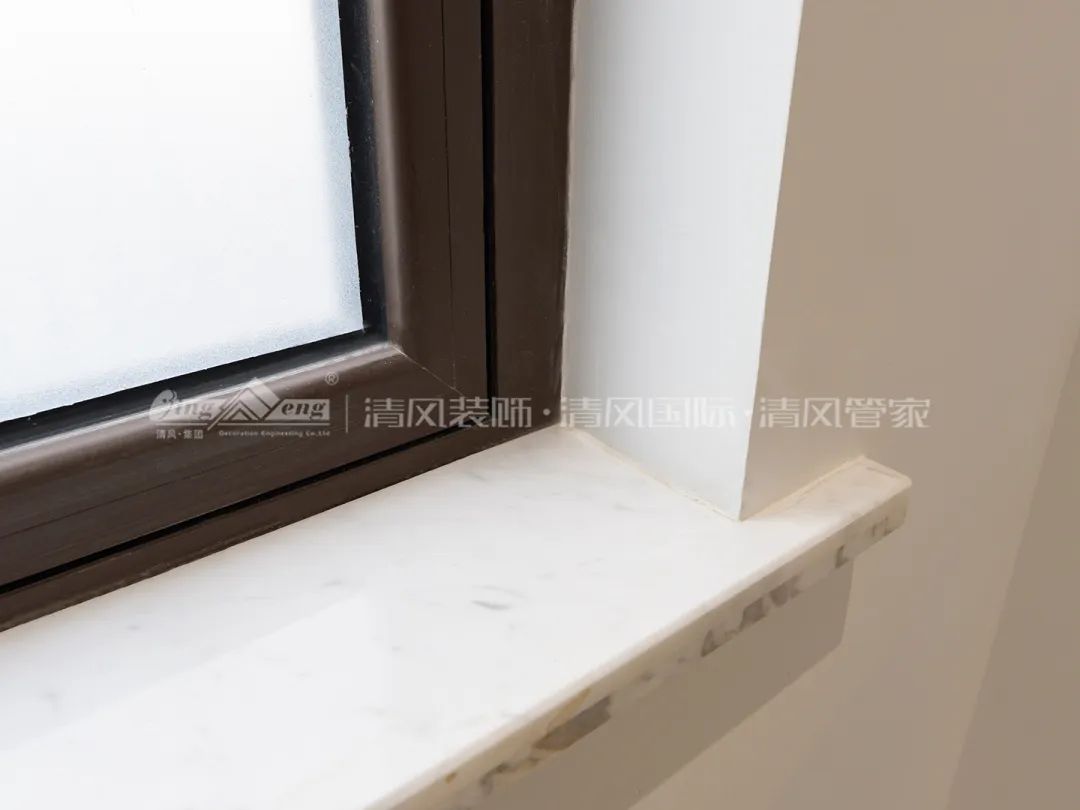

窗臺石安裝

石材窗臺板宜為加厚邊,且下緣平直,兩端加長約60mm裝飾耳,且端頭磨邊;如有窗套,則石材端頭宜超出貼臉外側5-10mm。
